Parc éolien de Keranna

En avant pour la construction.

Le projet en bref

Depuis 2016, BayWa r.e. étudie un projet situé sur les communes de Plumieux et de Saint-Etienne-du-Gué-de-L’Isle, dans les Côtes-d’Armor. Initié par la société Galileo Énergies Nouvelles (ex Quenea) en 2012, avec l’accord des deux communes, le projet a été repris par BayWa r.e. en 2016 et la même année, une demande d’autorisation en préfecture a été déposée.

Le projet autorisé en janvier 2021 est composé de 4 éoliennes de 164,9m en bout de pâle et aura une puissance totale injectée de 12MW. Le début des travaux de construction du parc (plateformes, accès) a débuté en septembre 2024, la livraison et le levage des éoliennes ont commencé fin mars 2025 et la mise en service est prévue à l’été 2025. Le parc éolien de Keranna viendra compléter nos autres parcs installés en Côtes-d’Armor comme celui de Clos Neuf mis en service en 2022 et de Plésidy en 2021.

Aperçu du projet

Le parc de 4 éoliennes est situé à l’ouest de la commune de Plumieux (3 éoliennes) et à l’est de Saint-Etienne-du-Gué-de-L’Isle (1 éolienne), dans les Côtes-d’Armor, entre les hameaux de Ker Anna et Tresnel.

  • Nombre d’éoliennes : 4

  • Puissance par éolienne : 3 MW

  • Puissance totale du projet : 12 MW

  • Type d’éoliennes : Nordex N117

  • Hauteur en bout de pale : 164,9 m

  • Production estimée du parc : 33 500 MWh

  • Equivalent de la consommation électrique (chauffage inclus) de : 7 400 foyers

  • Equivalent en émissions carbones évitées de : 11 700 tonnes de CO2

Des actions de communication à destination des habitants des communes concernées ont eu lieu au commencement du projet. Des permanences d’informations ont été initiées par le porteur de projet de l’époque, Quénéa, en 2013 et 2014.

Par la suite, lors de la reprise du projet par BayWa r.e., un porte-à-porte a été réalisé en 2017 auprès des riverains du projet. Ensuite, le dossier d’instruction du projet a été autorisé par la préfecture et confirmé par la justice (en 2021 puis 2022). La construction du parc éolien débutera en septembre 2024. En amont, une lettre d'information à été distribuée aux habitants des communes d'implantation en juin 2024.

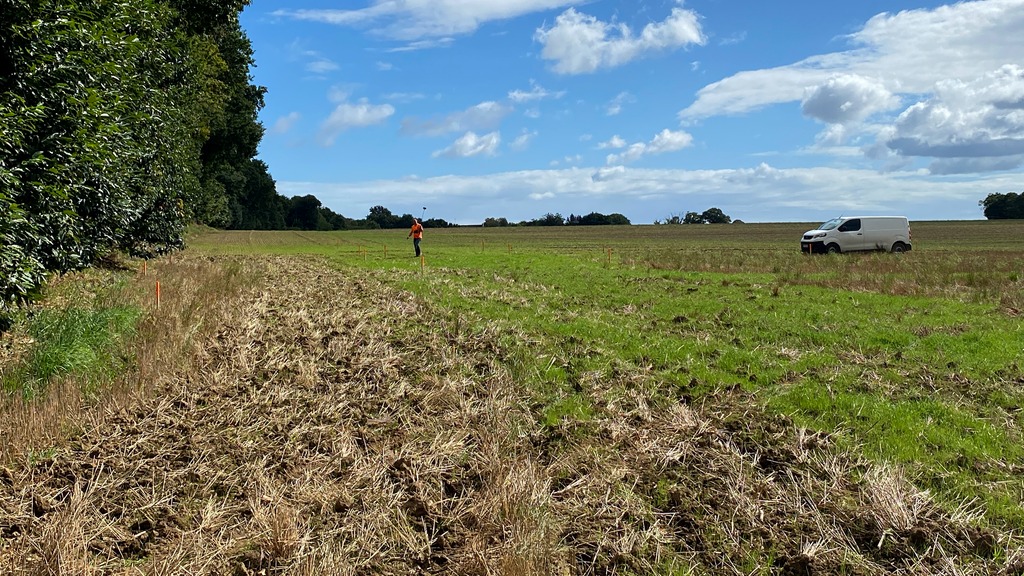

Des visites de chantier ont été proposées aux habitants pour permettre à ces derniers de rencontrer les équipes :

  • Une deuxième visite a eu lieu le lundi 16 décembre 2024 pour découvrir le chantier des fondations.

  • Une troisième visite s’est tenue le mardi 22 avril 2025 et permettait de voir les composants des éoliennes livrés sur plateforme, ainsi qu’une première éolienne levée. Le soir même, un atelier sur le climat et l’énergie électrique a été animé par les équipes de BayWa r.e. en salle polyvalente de Saint-Etienne-du-Gué-de-l’Isle, par une invitation du Comité d’Animation Stéphanois.

Un panneau informatif sur le fonctionnement du parc sera mis en place sur site après sa mise en service.

Calendrier du projet

Automne 2025

Plantation de 150 mètres de haies dans la zone du projet

2012

Les communes d’accueil acceptent par délibération l’étude d’un nouveau projet par Quénéa

2016

Dépôt de la demande d’autorisation unique en Préfecture par BayWa r.e.

2019

Rejet par la Préfecture et recours de BayWa r.e. contre cette décision

2020

Arrêt de la cour d’appel administrative de de Nantes délivrant l’autorisation

2021

Réception de l‘autorisation préfectorale

2022

La cour d’appel administrative de Nantes confirme l’autorisation

Décembre 2023

Augmentation de la hauteur et du diamètre de rotor des éoliennes

Septembre 2024

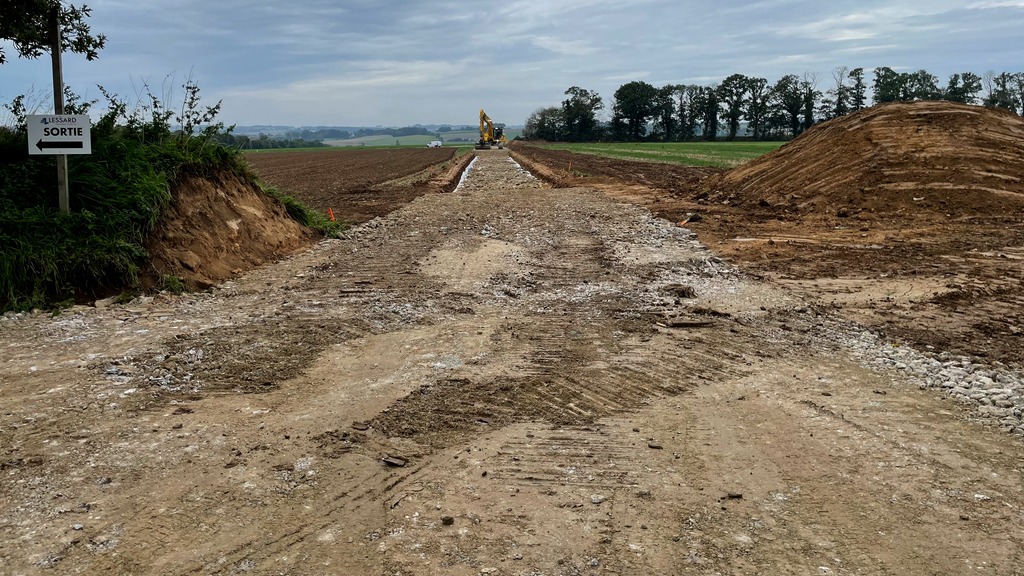

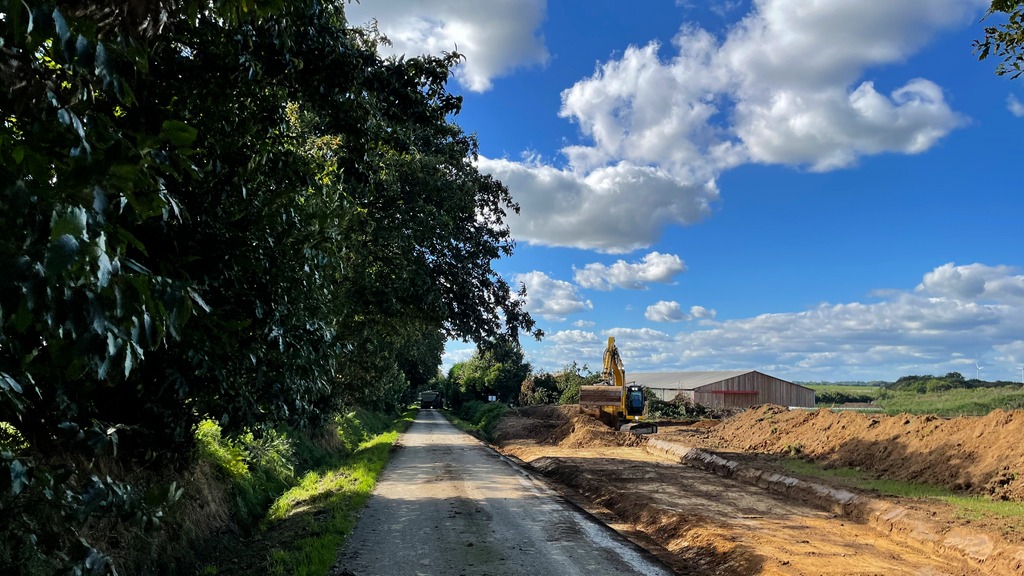

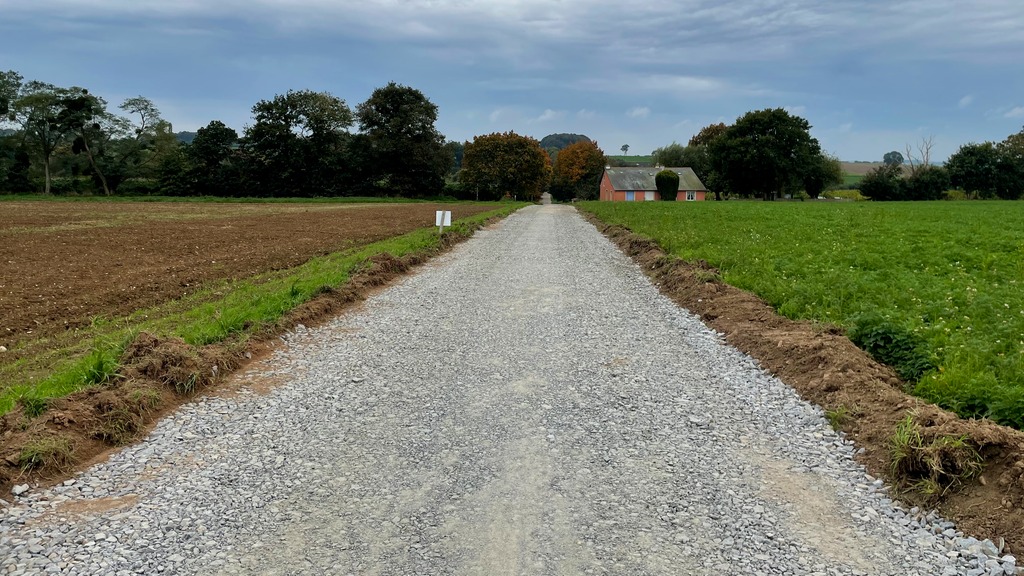

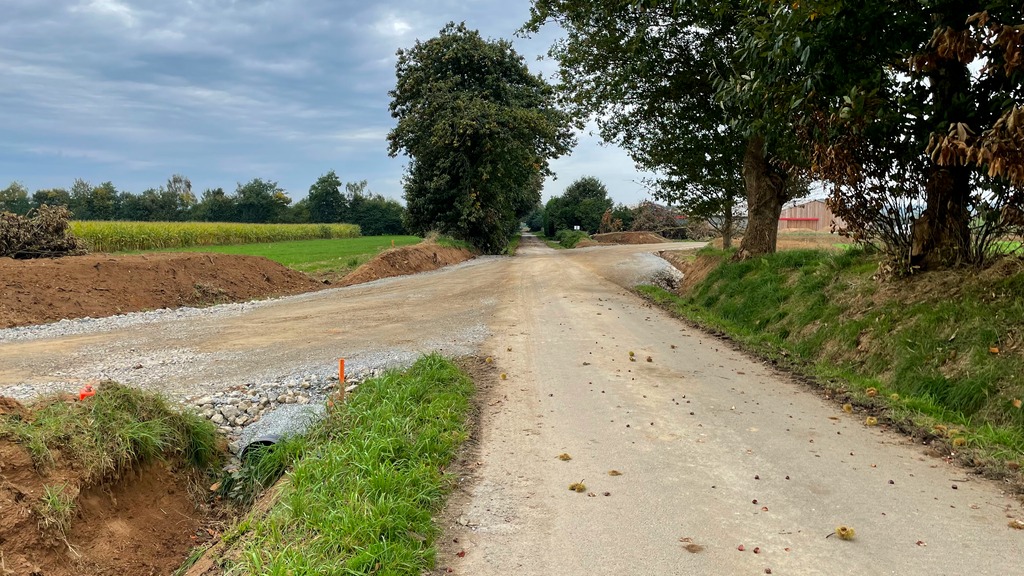

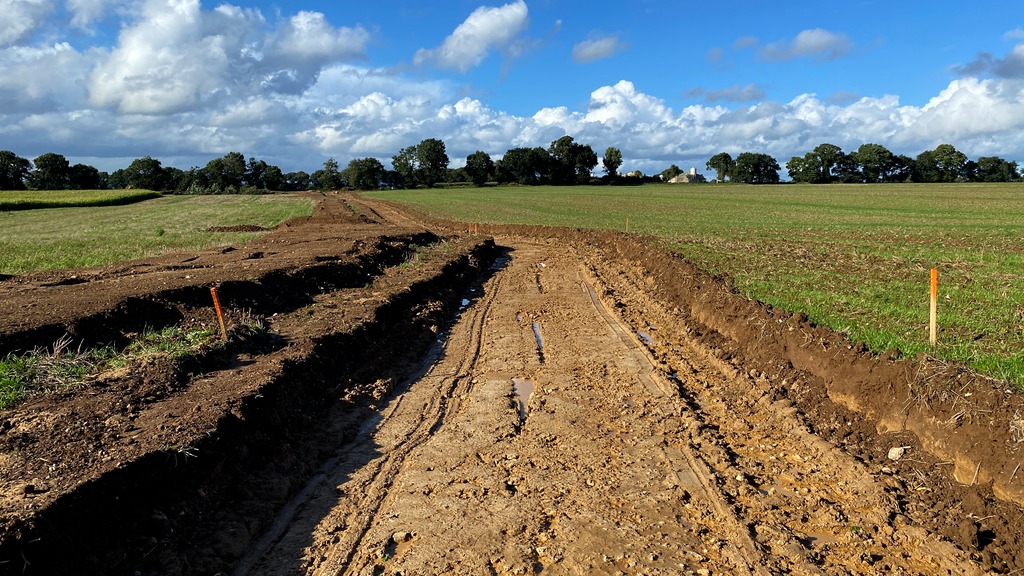

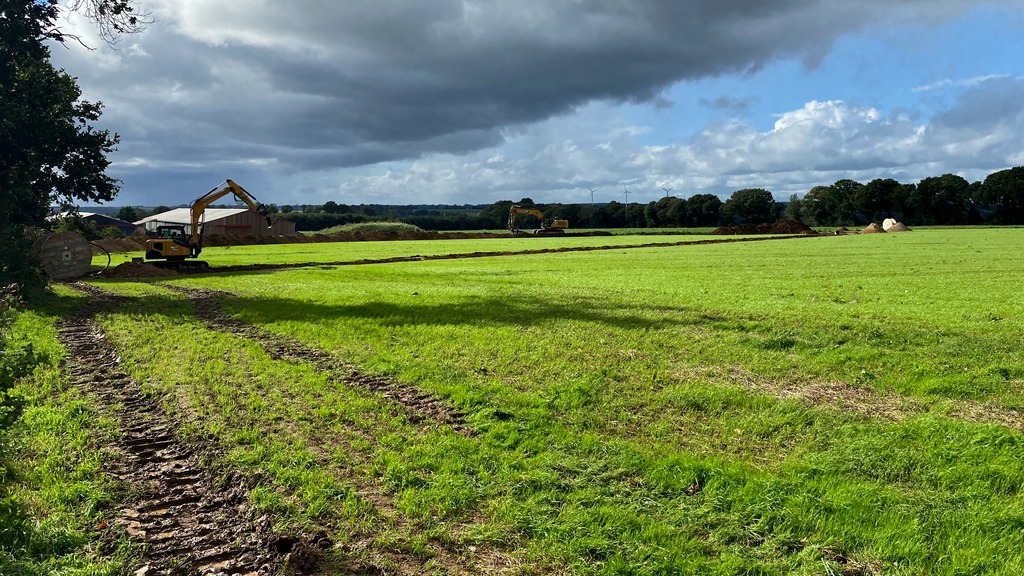

Démarrage du chantier avec les travaux d’infrastructures

Novembre 2024 - Janvier 2025

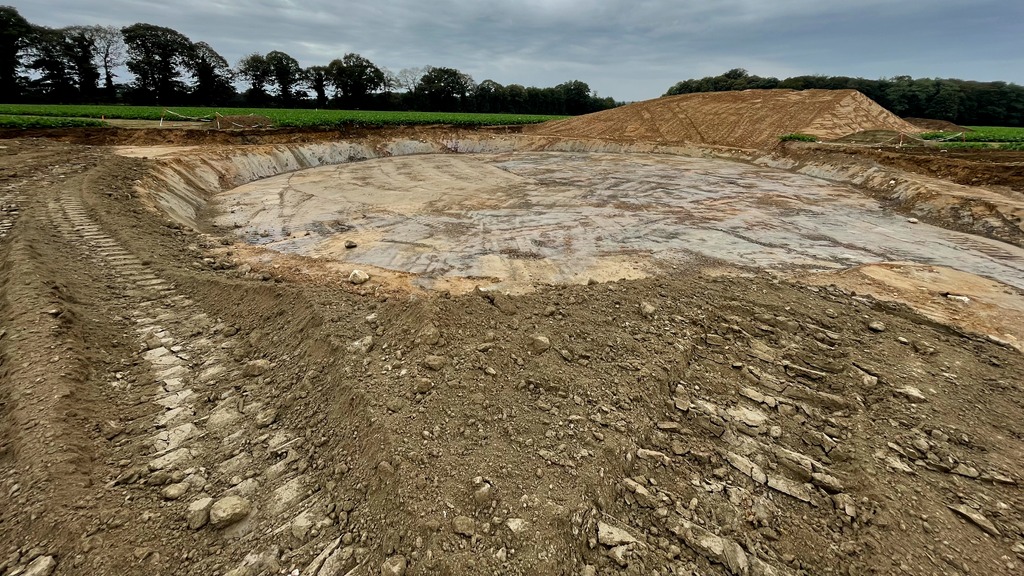

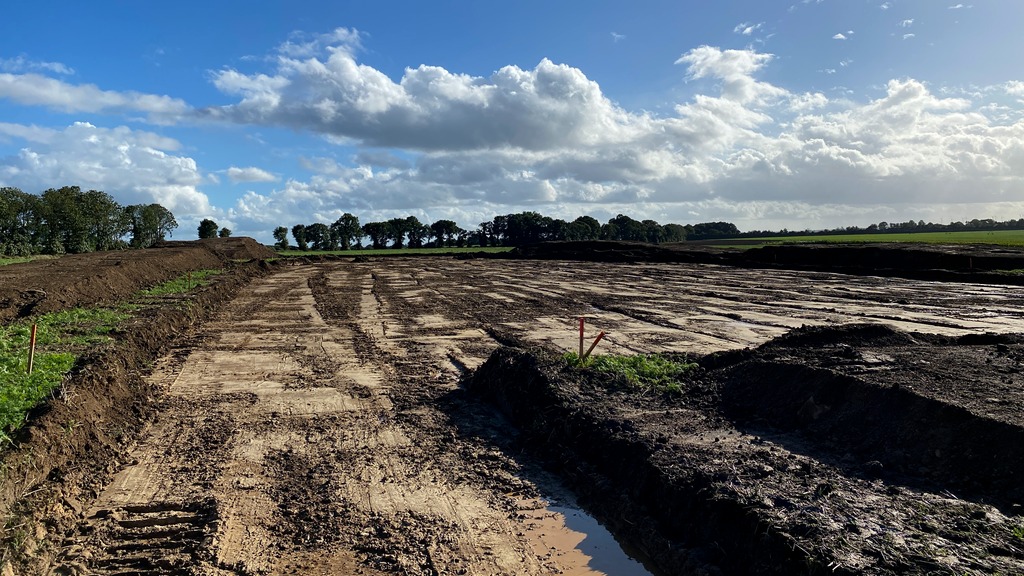

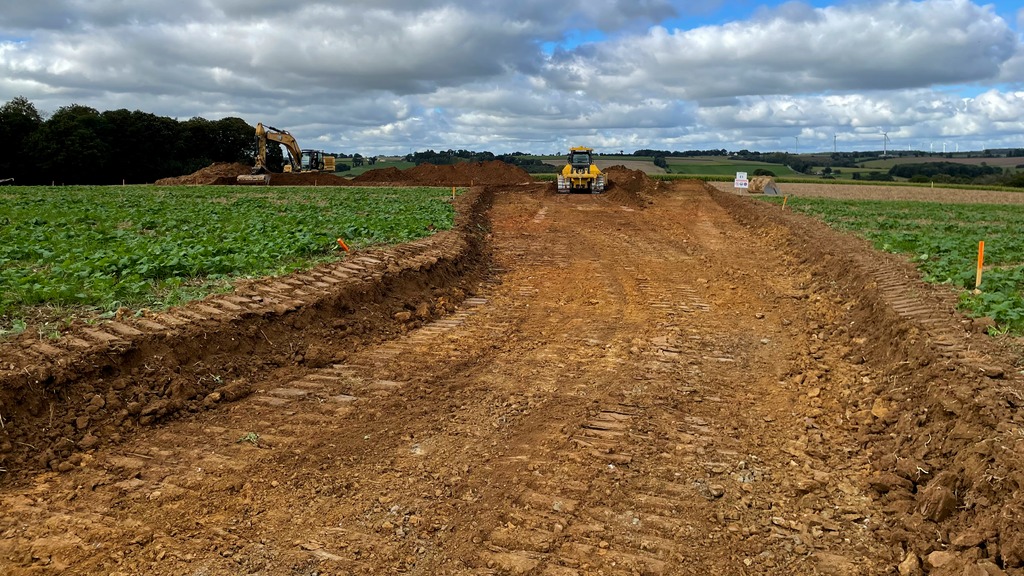

Travaux de génie civil

Février 2025

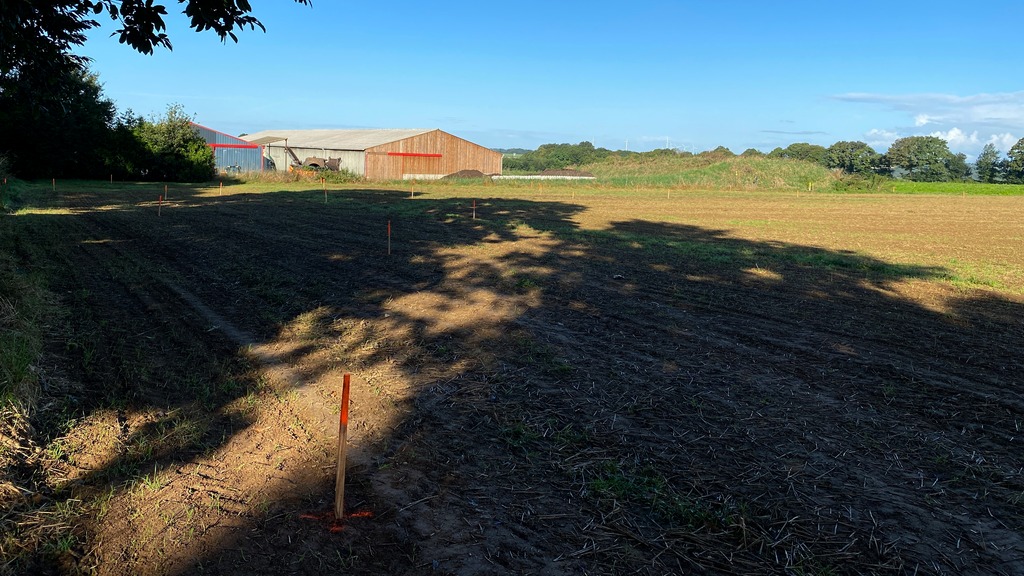

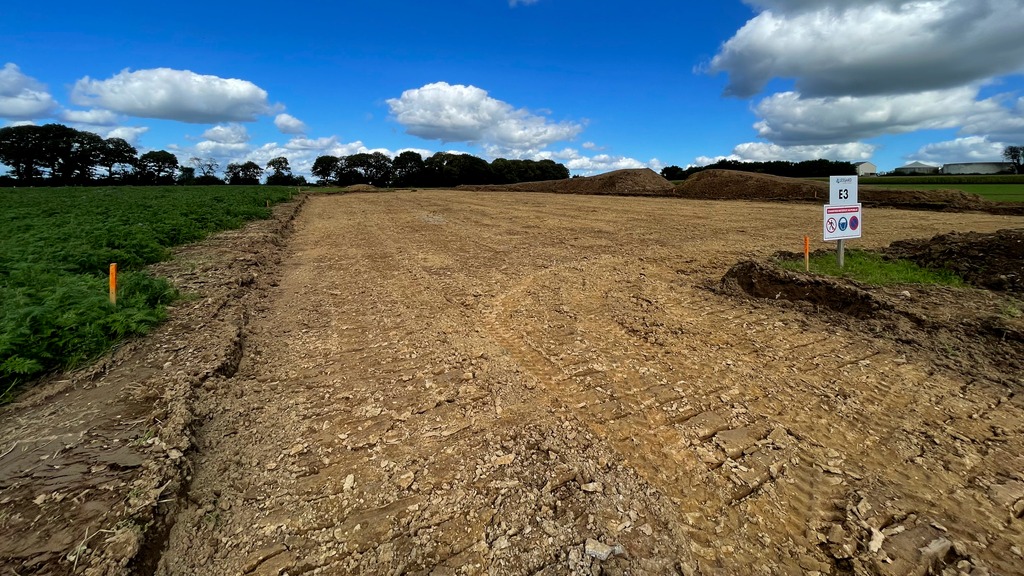

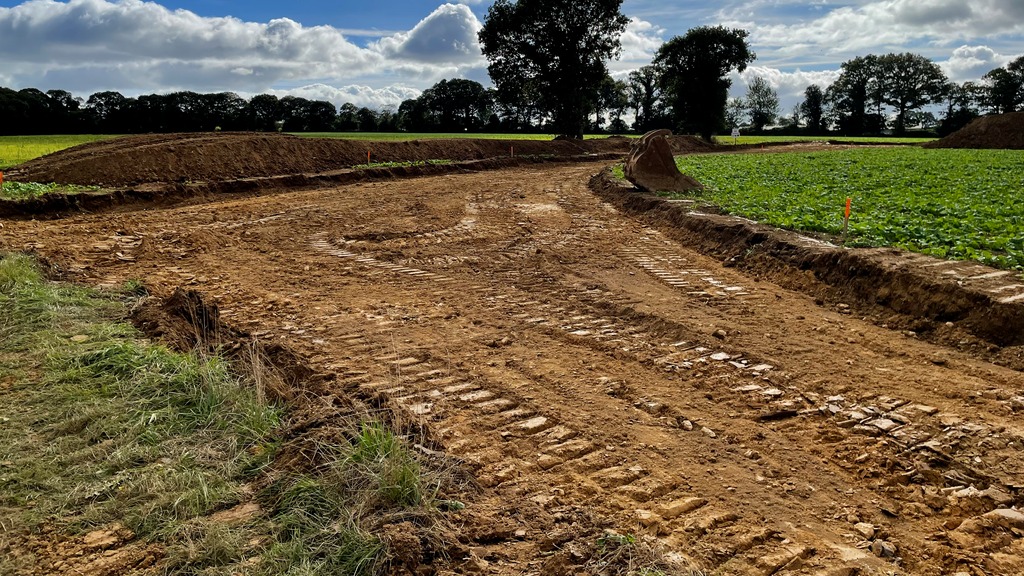

Finalisation des travaux de terrassement

Mars - Mai 2025

Livraison des composants sur site et levage des éoliennes

Juin - Septembre 2025

Mise en service du parc éolien et remise en état du site

Déroulement du projet

Une étude d’impact a été réalisée et déposée en 2016 et mise à jour en 2027. L’objectif principal est de protéger l’environnement et les espèces identifiées.

L’état initial de l’environnement a d’abord été décrit et un argumentaire sur les raisons du choix de ce projet est exposé. Le choix du secteur d’implantation est également justifié grâce aux données sur le gisement éolien. Les caractéristiques techniques ainsi que les différentes phases de construction, d’exploitation et de démantèlement sont décrites.

Ensuite, les effets de la solution retenue sur la santé et l’environnement sont abordés. Il s’agit ici de mettre en évidence les effets du parc éolien sur l’état initial de l’environnement. Ces effets sont caractérisés (directs, indirects, temporaires, permanents) pour chaque phase du projet (construction, exploitation, démantèlement).

Enfin, les mesures d’évitement, de réduction, de compensation et d’accompagnement sont identifiées. Ces mesures ont pour but de limiter les effets du parc éolien sur l’environnement (voir plus loin).

Ces études sont encadrées par la loi et ont été réalisées par des bureaux d’études indépendants.

En faisant appel à des entreprises basées dans la région pour la construction des infrastructures, BayWa r.e. témoigne de son engagement à faire profiter la région des retombées économiques du projet. 25 emplois locaux sont mobilisés pendant toute la durée du chantier.

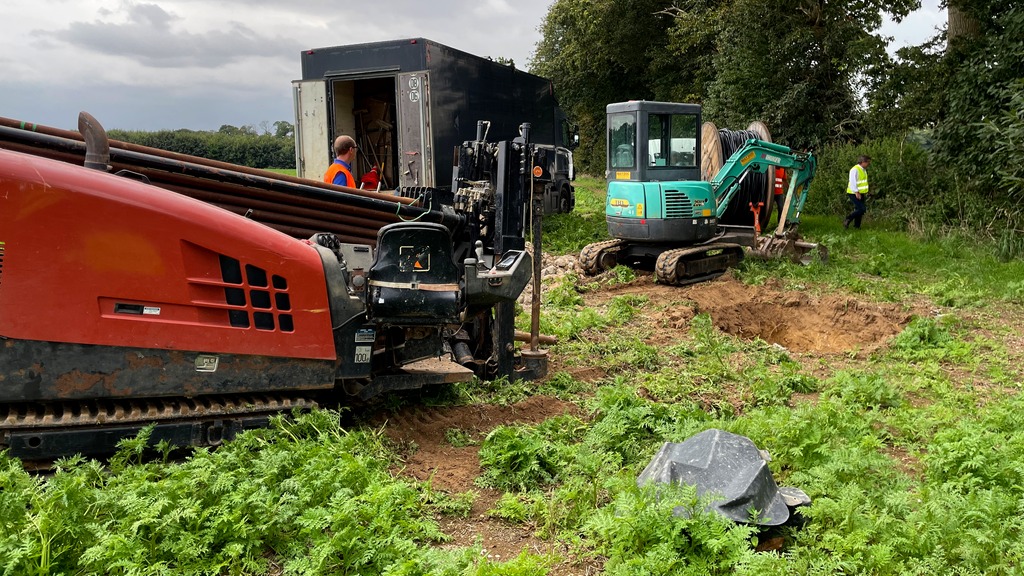

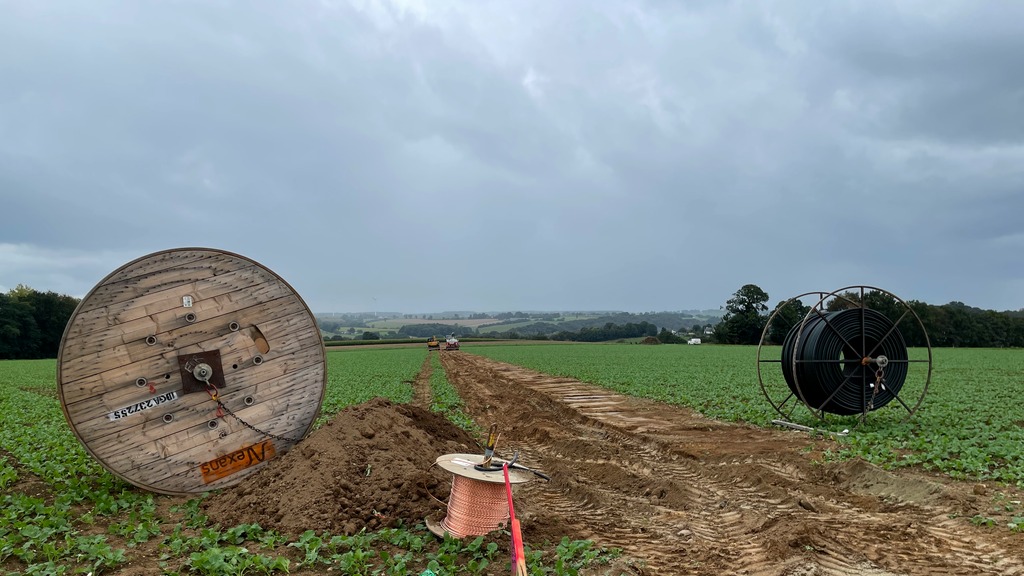

  • SADER RESEAUX, entreprise basée à Châtelaudren-Plouagat, située à 65 km du site. Leur équipe est en charge de la pose des câbles enterrés (haute tension et fibre optique) entre les éoliennes.

  • LESSARD, implantée à Bréhand à 40 km du site. Cette équipe réalise les travaux de terrassement, incluant les accès, les plateformes et les excavations des fondations.

  • GC3E (EUROVIA), installée à Morlaix, est responsable des travaux de génie civil pour les fondations des éoliennes.

Ces collaborations renforcent l’impact positif du projet sur le tissu économique local, tout en garantissant un savoir-faire régional de qualité.

Les mesures de compensation et d’accompagnement

Le projet nécessite de défricher environ 130 mètres de haies existantes, principalement des arbres le long de la voie communale n°6 à Plumieux. Afin de compenser cet impact, l’étude d’impact a défini :

  • La création d’une haie bocagère d’un linéaire de 150 mètres, le long de la voie communale n°6. Ce nouveau linéaire contribuera à renforcer le maillage bocager aux abords immédiats du parc éolien.

  • La création d’une haie bocagère sur une longueur de 1500 m. Une convention a été signé le 20 novembre 2024 en présence de Xavier Hamon, président de Loudéac Communauté Bretagne Centre, et de Benoit Roux, Directeur Projets BayWa r.e. France. Les haies concourront à la mise en place du plan bocage de la collectivité, et permettra de recréer des linéaires de haies à proximité du parc.

  • La restauration d’une mare à proximité du parc, favorable aux sites de ponte pour les batraciens. En effet, les mares observées sont peu nombreuses et défavorables aux batraciens car envahies par les saules. Des mesures de restauration participeront à l’amélioration de la biodiversité locale.

  • La plantation de haies ou filtres de verdures pour les riverains les plus proches. Des rendez-vous individualisés seront programmés avec chaque riverain en faisant la demande.

Les retombées économiques pour les communes

En complément de ces mesures réglementaires, BayWa r.e. a proposé aux deux communes de maximiser les retombées locales par des offres de concours :

  • la première d’un montant de 50 000 € a permis de soutenir la création du pôle enfance de Plumieux concrétisé en avril 2024.

  • la seconde d’un montant de 50 000 €, dont 25 000 € concrétisé en décembre 2024 pour la réfection de la toiture du restaurant communal de Saint-Etienne-du-Gué-de-L’Isle.

Enfin des mécénats à destination des associations communales ont été mise en place. Par ailleurs, des indemnités liées à l’utilisation des chemins communaux pendant la durée d’exploitation du parc seront également versées.

Offre locale d’électricité verte réservée aux habitants

Grâce au parc éolien, les habitants des communes de Plumieux, Saint-Etienne-du-Gué-de-l’Isle, Coëtlogon et Le Cambout peuvent bénéficier d’une offre d’électricité 100% renouvelable avec une réduction de leur facture de 360€/an pendant 5 ans. L’offre est valable pour les 30 premiers souscripteurs.

Retrouvez plus d'information sur notre flyer.

Pour souscrire à l'offre, rendez-vous sur le site internet d'Energie d'Ici.

La société d’économie mixte 3D Energies, nouvelle propriétaire du parc éolien

Le 13 mai 2025, BayWa r.e. France a choisi de céder le parc à 3D Energies dans le cadre d’une stratégie visant à renforcer ses liens avec des acteurs publics institutionnels locaux et régionaux, privilégiant des partenariats avec des sociétés et des collectivités engagées dans les territoires. Il s’agit ainsi du 2ème parc éolien cédé par BayWa r.e. au moins en partie à une SEM, après le parc éolien de Quilly en Loire-Atlantique.

Nos réponses à vos questions

Documentation

Lettre d'information n°1
Notre présence en Bretagne
Communiqué de presse 22 mars 2025
